現臨空經濟區嘉和街項目是原城建集團臨空項目部嘉和街剩余路段,此部分里程樁號起始0+760,止于1+640段,總長約880m。當時原嘉和街項目由于征地原因,此部分路段無法進行施工。至2019年4月我公路公司接到集團通知,嘉和街剩余路段征地問題已經解決,需我司組織人員、設備進場施工。
4月,我司立即調集人員,實地勘測,組建項目部,積極聯系業主及第三方測量單位對原始地貌進行復測,跟業主確認取、棄土點,配合業主聯系當?shù)卮逦瘯?,對接紅線內苗木、魚塘等問題,并匯編成書面材料向業主上報。本項目工程量預計為土方、溝槽開挖7萬余立方,土方回填6萬余立方,雨、污水管埋設約1500米,人行道鋪裝6946平方,以及剩余所有路燈、交安設施。

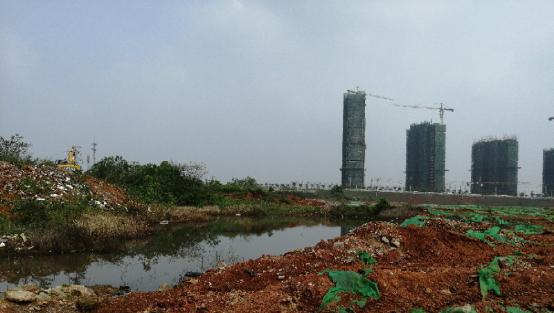

施工前

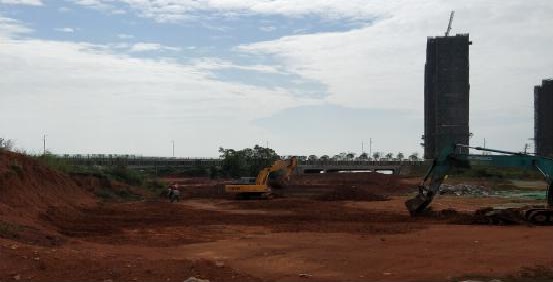

施工后
按照業主要求,本項目需在19年10月完工,我司項目部人員思想上下一致,秉承集團公司“高效”思路,對此項目能開工、能施工的,及時施工;發現問題及時解決,對暫時有問題、有困難的區域,積極聯系業主、監理,做到早發現、早上會、早處理。
至4月20日,我司項目部正式開工,進行原地面清表。5月1日,K0+820-K0+890段積水區域抽水,對K0+820-K1+070段進行路基開挖,預估5月份完成土方、溝槽開挖、外運約1萬方,埋設污水管400米。
