欧洲卡一卡二卡三爱区,国产成人午夜精品福利视频,久久精品亚洲精品无码金尊,欧美亚洲日本国产综合在线美利坚 ,欧美亚洲日本国产综合在线美利坚

資訊中心

項目動態

昌南大道快速路改造項目工程12月簡訊
來源:昌南大道項目部  作者:徐鵬華日期:2019-12-19

  時光飛逝,轉眼間就到12月月底了,伴隨著年關將至,整體通車的時間節點也越來越近,而待完成工程任務依舊較多,壓力較大。

  截止到12月18日,昌南大道剩余主體通車工作量情況如下:

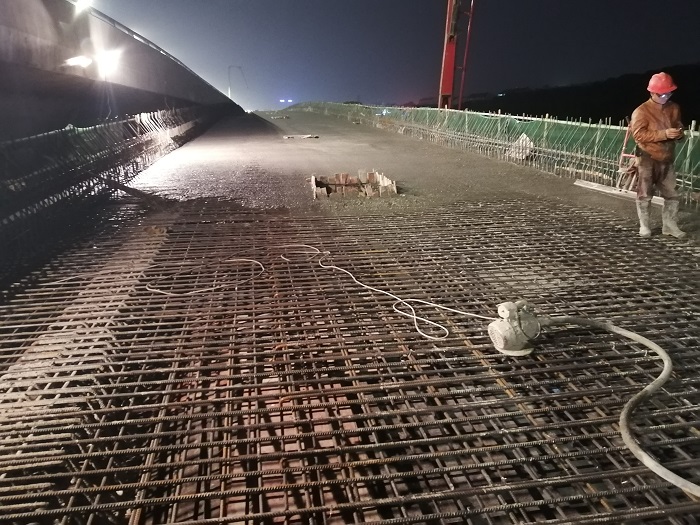

  1、4#輔道橋主體工程包括16根樁基、6個承臺、6個墩柱、1聯150米箱梁全部完成,近260米引道及防撞墻全部完成。剩余工程量包括鋼絞線張拉、管道壓漿、封錨、鋪裝,以及兩側防撞墻253米,伸縮縫2條。

  2、給排水:雨水管道總長4423米,已完成1100米;污水管道582米,雨水箱涵690米均已全部完成;電力管廊1000米,已完成987.5米。4個渠化島,目前已完成2個。

  離春節還有一個月零5天,實際有效工作時間僅剩1個月,且冬期施工混凝土強度增長慢,與箱梁張拉需要達到一定工作強度的矛盾,使得本身緊張的工期平添一分困難。疾風草愈勁,板蕩旗更揚。昌南大道項目部全體員工將迎難而上,本著吃苦耐勞,能打勝仗的精神給昌南大道快速路改造項目畫上圓滿的句號。

分享到:

聯系電話

0791-83980008

地址:南昌市新建區灣里局竹山路736號南昌城建廣場

郵編:330004

網站地圖| 版權聲明
?2018 nccjgroup.com 版權所有 備案號:贛ICP備18017055號 贛公網安備36010502000110號
