2020年9月30日,在這個和風日麗,準備迎接國慶的歡愉之際,隨著西外環高速公路最后一段路肩的修復完成,西外環高速和祥云大道及門戶區環境綜合整治工程一標段圓滿的畫上了句號,煥然一新的高速公路開始了它的新篇章,迎接國慶人潮車潮的喝彩。
一、項目主要完成量如下:
1、路基路面注漿處治工程數量32656米,支座更換數量9425個
2、老路面銑刨4cm厚表面層1167022m2,6cm厚中面層 544484m2;8cm厚下面層26932m2,20cm厚基層1598m2。
3、灌縫25974m,橋面處理底涂層104678m2;盲溝39m3,聚酯纖維90.265t;C25砼過渡板17m3,HRB400鋼筋0.144t;
4、新鋪裝路面結構層上面層4cm厚SBS改性瀝青(AC-13C)1167022m2,中面層6cm厚SBS改性瀝青砼(AC-20C)544484m2;下面層8cm厚SBS改性瀝青砼(AC-20C)28530m2;18cm厚水泥穩定碎石1598m2,改性乳化瀝青粘層472798m2;SBS改性瀝青粘層688606m2,透層1598m2;1cm厚碎石封層546082m2;
5、Ω型路面加筋網441924m2;
6、聚酯玻纖布688606m2。
二、工程質量情況
嚴格把控質量大關,銑刨工序控制厚度、寬度、夾層,攤鋪工序控制壓實度、平整度,保證瀝青路面質量,保持路面平整,路拱適度,線條順直無車轍,路容整潔,排水良好。
三、安全生產、文明施工情況
在公司及項目部領導的指導下,在各班組負責人的重視、配合與付諸實施下,在各位同僚自覺遵循安全生產規范與規章制度的共同努力下,發現隱患及時處理,及時解決,讓西外環項目在安全、穩健的工作狀態下圓滿完成。
四、大事件
1、2020年4月29日,南昌城投集團相關領導蒞臨西外環項目質量安全大檢查,并提出寶貴意見,提供有實際意義的整改內容。
2、2020年6月16日,江西省交通廳領導蒞臨西外環項目施工現場檢查。
3、2020年9月24日,國資委領導蒞臨現場檢查,對機場八車道施工現場的作業有序、整潔表示了充分的肯定,并要求繼續保持這股勢頭,奮力前行。
西外環高速項目自2020年4月正式開工以來,在公司各級領導的大力支持下,多次不辭辛勞親自到達項目部與現場檢查、指導工作,統籌全局,親力親為,事無巨細,以保證項目保質量、重安全的穩健進行,在項目部管理人員與班組負責人的汗水揮灑下,克服了雨季汛期,克服了7-8月的酷暑,攻堅克難,最終取得了圓滿收官。

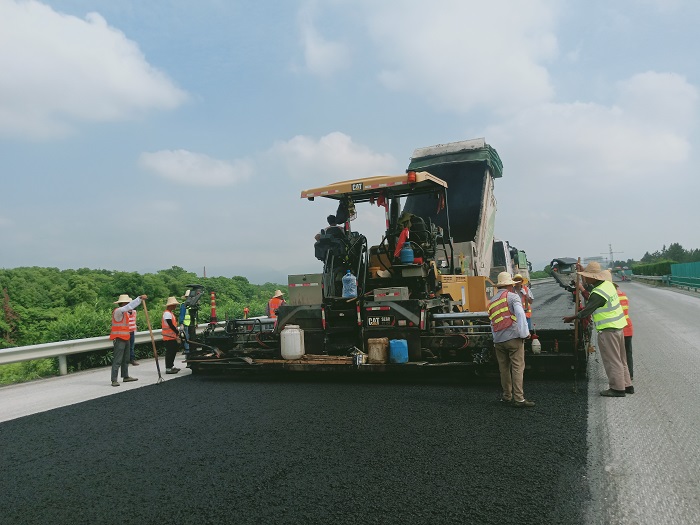

瀝青攤鋪如火如荼進行中

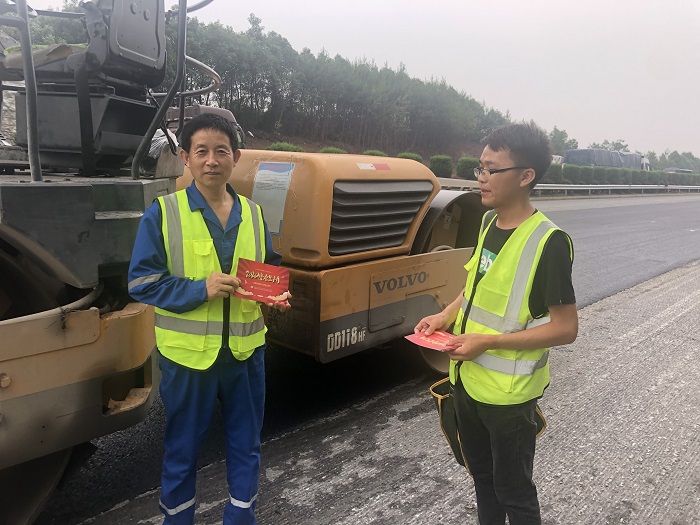

宣傳發放安全生產手冊
省交通廳領導蒞臨檢查指導
完工路面全貌
